ПРИМЕНЕНИЕ ТЕХНОЛОГИИ ИНФОРМАЦИОННОГО МОДЕЛИРОВАНИЯ НА ВСЕХ ЭТАПАХ ЖИЗНЕННОГО ЦИКЛА ОБЪЕКТОВ ТРАНСПОРТНОЙ ИНФРАСТРУКТУРЫ В ПОСЛЕДНИЕ ГОДЫ ПЕРЕШЛО ИЗ ФАЗЫ ОБСУЖДЕНИЯ ОТРАСЛЕВЫМ НАУЧНО-ПРОФЕССИОНАЛЬНЫМ СООБЩЕСТВОМ В ФАЗУ АКТИВНОГО ПРАКТИЧЕСКОГО ВНЕДРЕНИЯ, КОТОРОЕ ПОДДЕРЖИВАЕТСЯ КАК СО СТОРОНЫ ГОСУДАРСТВЕННЫХ ЗАКАЗЧИКОВ, ТАК И СО СТОРОНЫ ПОДРЯДНЫХ ОРГАНИЗАЦИЙ И ПРЕДПРИЯТИЙ.

Пермский край является одним из передовых регионов, который уже обладает опытом применения информационных моделей не только на этапе проектирования, но и на этапе выполнения строительно-монтажных работ (далее — СМР) крупного объекта транспортной инфраструктуры — автомобильной дороги «Переход ул. Старцева — пр. Октябрят — ул. Целинной» на участке ул. Уинская от ул. Юрша до ул. Грибоедова (далее — Объект). Информационные модели предоставляют специалистам Краевого государственного бюджетного учреждения «Управление автомобильных дорог и транспорта» Пермского края (далее — КГБУ «УАДиТ» Пермского края) возможность обеспечивать эффективный контроль за ходом реализации государственных контрактов с использованием современных инструментов обмена информацией, оперативность получения которой позволяет существенно повысить уровень информационной поддержки принимаемых решений.

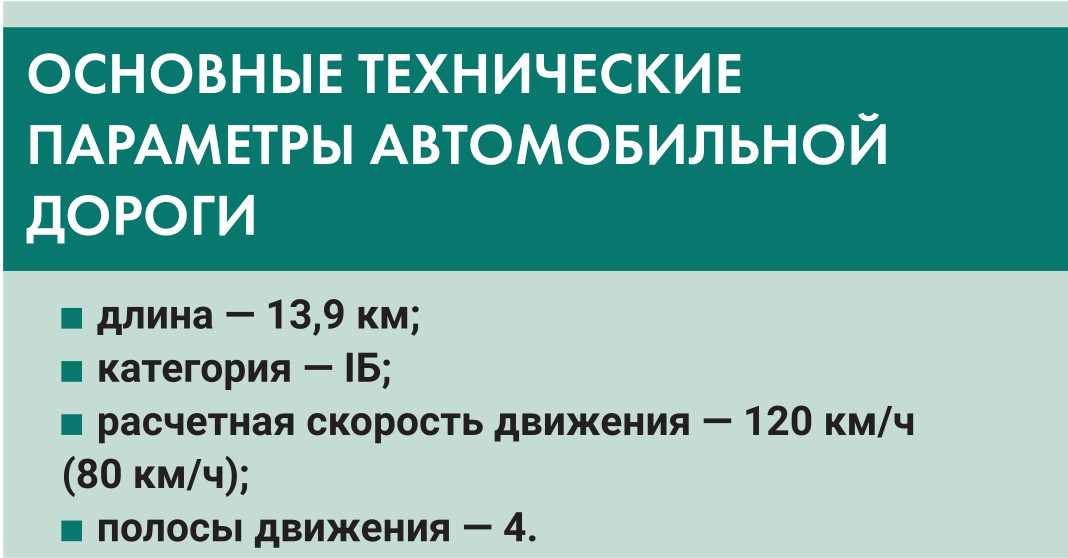

Создание информационной модели автомобильной дороги «Переход ул. Старцева — пр. Октябрят — ул. Целинной» начато с выбора среды общих данных, в которой обеспечивается возможность взаимодействия всех участников проекта, с учетом специфики технических параметров самого объекта и технологических процессов его создания. Основным критерием выбора среды общих данных была возможность обеспечения:

  • увязки элементов Объекта с проектной и рабочей документацией, контрактной ведомостью и исполнительной документацией;
  • визуализации мероприятий, отражающих процесс строительства;
  • учета специфики объектов транспортной инфраструктуры.

По результатам проведения соответствующей конкурсной процедуры право на заключение государственного контракта на оказание услуг по сопровождению цифровой информационной модели на стадии разработки рабочей документации и выполнения СМР Объекта получило ООО «С-ИНФО», использующее в качестве среды общих данных программное обеспечение собственной разработки, которое внесено в Единый реестр российских программ для электронных вычислительных машин и баз данных.

Включение КГБУ «УАДиТ» Пермского края требований о подготовке проектной документации Объекта в формате цифровой информационной модели позволило в короткие сроки создать в программном обеспечении «S-INFO» сводную цифровую информационную модель (далее — ЦИМ) Объекта и предоставить к ней ролевой многопользовательский доступ для всех заинтересованных участников процесса строительства.

Помимо визуального трехмерного отображения всех конструктивных элементов и сооружений Объекта, сводная информационная модель содержит в себе полный комплект документов, увязанных с соответствующими элементами модели — тома проектной и рабочей документации, технические условия, согласования, заключения, исполнительную документацию.

КГБУ «УАДиТ» Пермского края, как заказчик имеет постоянный доступ к наглядной и интуитивно понятной объективной информации о фактическом ходе выполнения СМР, о разработке рабочей и подготовке исполнительной документации, приемке и оплате работ, а также к информации о земельных участках, подлежащих изъятию или выкупу. Вся необходимая информация собрана в едином информационном пространстве, позволяющем получить доступ как к исходным, так и к аналитическим данным в виде визуализации процессов строительства на информационной модели, отчетов или дашбордов.

Для доступа к информации в программном комплексе «S-INFO» были сформированы следующие структуры данных:

  1. Структура «Проектная документация», предназначенная для обеспечения оперативного доступа к файлам проектной документации по Объекту, получившей положительное заключение экспертизы.
  2. Структура «Рабочая документация», предназначенная для сопровождения ЦИМ Объекта на стадии разработки рабочей документации и выполнения СМР. Структура используется для оперативного доступа к материалам рабочей документации, а также позволяет получать актуальную информацию о процессе разработки, согласования или корректировки (выпуска изменений) томов рабочей документации.
  3. Структура «Смета контракта», предназначенная для доступа к информации, содержащей сведения о видах работ по строительству Объекта, планируемых и фактических объемах и стоимостях их выполнения, а также к документам исполнительной документации. Кроме того, данная структура используется для формирования интерактивных отчетов и дашбордов о выполнении конкретных позиций сметы и для визуализации в ЦИМ Объекта информации о фактическом выполнении СМР их приемке и оплаты.\
  4. Структура «Сопроводительные документы» проектной и рабочей документации, предназначенная для оперативного доступа к основным документам, хранящимся в ЦИМ Объекта в виде файлов скан-копий: исходно-разрешительных документов на строительство Объекта; исполнительной документации; актов КС-2 и справок КС-3.
  5. Структура «Контрактный график», предназначенная для оперативного доступа к информации и документам, отображающим соблюдение или отклонение от запланированных сроков выполнения работ графика строительства Объекта.

Все указанные выше структуры данных и хранящиеся в них документы связаны с соответствующими трехмерными моделями конструктивных элементов Объекта, что позволяет быстро переходить от графического отображения к соответствующим ему документам или наоборот — от документов к графике.

Блок аналитических отчетов позволяет, исходя из перечня атрибутивных параметров и наличия соответствующих данных по ним в ЦИМ Объекта, формировать таблицы, графики и диаграммы.

Регулярно формируемые аналитические отчеты, которые в том числе рассылаются по электронной почте, позволяют участникам строительного процесса получать актуальную информацию о ходе реализации проекта на регулярной основе.

В заключение необходимо отметить, что практическое использование информационной

модели при выполнении строительства автомобильной дороги дает возможность объединить и структурировать большие массивы данных об объекте.

Визуализация данных и доступ к информации, собранной в информационной модели, позволяют быстро и наглядно оценить текущее состояние объекта и при необходимости также быстро получить все подтверждающие документы или сведения.

В настоящее время в рамках исполнения Постановления Правительства РФ №331 от 5 марта 2021 года КГБУ «УАДиТ» Пермского края обеспечивает ведение информационных моделей по нескольким десяткам объектов проектирования и строительства.

Специалисты КГБУ «УАДиТ» Пермского края рассматривают возможность опробирования технологии информационного моделирования и на этапе эксплуатации, поскольку данная функциональная возможность присутствует в программном комплекс «S-INFO», который используется для ведения информационных моделей.

А. А. СЕРГЕЕВ,
к. т. н. генеральный директор
ООО «Нормативно-Испытательный Центр «Мосты»
В. И. ЗВИРЬ, главный специалист
ООО «Нормативно-Испытательный Центр «Мосты», Москва

В ПРЕДЫДУЩЕЙ СТАТЬЕ «КТО БОЛЕЕТ ЗА МЕТАЛЛ? ИЛИ КАК МОЖНО РАЗРУШИТЬ СТАЛЬНОЕ МОСТОСТРОЕНИЕ»  («ДОРОГИ. ИННОВАЦИИ В СТРОИТЕЛЬСТВЕ» № 111, 2023), МЫ ГОВОРИЛИ О СЕРЬЕЗНЫХ ПРОБЛЕМАХ, КОТОРЫЕ НЕИЗБЕЖНО ВОЗНИКНУТ В СЛУЧАЕ, ЕСЛИ ДЛЯ ИЗГОТОВЛЕНИЯ МОСТОВЫХ МЕТАЛЛОКОНСТРУКЦИЙ БУДЕТ ПРИМЕНЯТЬСЯ ПРОКАТ, ИЗГОТОВЛЕННЫЙ ПО ГОСТ 6713-2021 «ПРОКАТ ИЗ КОНСТРУКЦИОННОЙ СТАЛИ ДЛЯ МОСТОСТРОЕНИЯ».

В той статье мы подробно объяснили, что применение термомеханической обработки листового проката (контролируемой прокатки) при изготовлении мостовых металлоконструкций как на заводе, так и при их сборке на монтаже в условиях строительной площадки, создает опасность появления трещин в околошовной зоне из-за наличия в данном прокате (в особенности в толстолистовом) внутренних напряжений. Напомним, что ГОСТ 6713-2021 был введен в действие вопреки мнению мостового сообщества.

19 июля 2023 года Росавтодором под председательством и. о. начальника научно-технических исследований и информационных технологий Гончарова Г. Р. были рассмотрены итоги исследований, проведенных с металлопрокатом, изготовленным по ГОСТ 6713-2021, с целью определения возможности его применения в мостостроении.

Все профильные организации сошлись во мнении, что выполненного объема исследований недостаточно для применения в стальном мостостроении металлопроката в термомеханическом обработанном состоянии. Поэтому было решено бессрочно приостановить действие ГОСТ  6713-2021, а руководствоваться только ГОСТ Р 55374-2012.

Однако Минстрой РФ под председательством заместителя министра строительства Музыченко С. Г. на совещании 5 сентября 2023 года по вопросу применения стали согласно ГОСТ 6713-2021 принял иное решение: Признать нецелесообразным введение ограничений по применению металлопроката, выполненного в термомеханически обработанном состоянии (в том числе проката в состоянии после контролируемой прокатки с ускоренным охлаждением) в СП 35.13330.2011 «СНиП 2.05.3-84 «Мосты и трубы» (далее — СП 35.13330.2011).

Признать целесообразным одновременное действие ГОСТ 6713-2021 и ГОСТ  Р  55374-2012 в целях обеспечения вариативности принятия решений заказчиком при строительстве мостовых сооружений по СП 35.13330.2011.
